Организация производства - Курочкин А.С.
6.3. Организация системы оперативно-производственного планирования
Межцеховое и внутрицеховое ОПП
К основным задачам межцехового ОПП относятся:
• определение исходных данных для расчета заданий;
• составление месячных заданий и планов производства для цехов и предприятия в целом по номенклатуре;
• составление сводных межцеховых календарных графиков производства и комплектации продукции.
При составлении программы ОПП используются такие данные:
• годовая и квартальная программы;
• портфель заказов и договоры на поставку продукции;
• календарно-плановые нормативы — размеры партий и периодичность их запуска, продолжительность производственного цикла и др.;
• нормы трудоемкости;
• результаты расчета загрузки и производительности оборудования и производственных площадей;
• результаты технико-экономического анализа работы цехов за предшествующий период времени.
В системе ОПП важную роль играет расчет оптимальной загрузки оборудования и производственных площадей. Очень часто эта проблема рассматривается в усеченном виде — проверяется соответствие оперативного задания мощности цеха. Еще одна важная задача — обоснование наилучшей загрузки оборудования — требует многовариантных расчетов, и ее трудно решить без использования вычислительной техники.
В процессе внутрицехового планирования составляются оперативные планы участков, смен и рабочих бригад: на месяц, декаду, неделю, смену и т. д.
К основным задачам внутрицехового ОПП относятся:
• проверка соответствия месячного плана — задания по выпуску продукции производственной мощности, выделяемым ресурсам, возможностям поставщиков полуфабрикатов;
• разработка номенклатурных планов участков, смен, бригад рабочих на месяц;
• разработка графиков изготовления продукции в цехах и на участках на предстоящий плановый период;
• разработка сменно-суточных заданий участкам, бригадам рабочих по номенклатуре на короткие плановые периоды — декаду, смену и т. п.;
• организация контроля и учета выполнения заданий цехами, участками, бригадами.
Для межцехового планирования и контроля за выполнением планов и плановых заданий для разных временных интервалов на предприятиях всех отраслей народного хозяйства широко применяются различные графики (линейные, цикловые, сетевые и др.).
Общий порядок разработки -оперативных планов
Укрупненная последовательность определения номенклатуры и разработки производственных программ цехов (обрабатывающих, заготовительных, сборочных) представлена на рис. 42. Естественно, на любом предприятии имеются специфические особенности разработки оперативных планов (тип производства, уровень специализации и кооперации и др.), однако основные их этапы и последовательность разработки сохраняются.

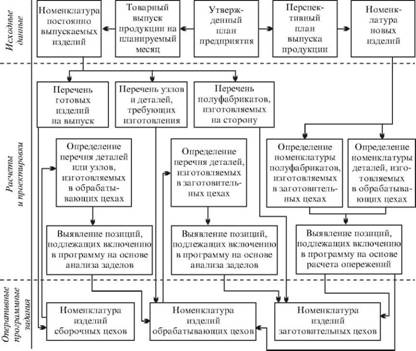

Рис. 42. Последовательность этапов установления номенклатуры изделий, подлежащих включению в оперативные программы цехов
В процессе подготовки к разработке планов ОПП большое значение имеет периодичность выдачи этих планов цехам для исполнения. Эта периодичность в значительной мере обусловлена степенью надежности производства внутри предприятия (табл. 23).
Таблица 23
ВАРИАНТЫ ПЕРИОДИЧНОСТИ ВЫДАЧИ ЦЕХАМ ПРОИЗВОДСТВЕННЫХ ПРОГРАММ
Характеристика производства | Периодичность выдачи заданий |
Изготовление продукции освоено полностью с качественной и количественной стороны; выпуск продукции цехами ритмичен | Ежеквартально |
Процесс производства недостаточно налажен или характеризуется существенными изменениями производственной программы по месяцам | Ежеквартально с разбивкой по месяцам |
Процесс производства неустойчив: потребность в продукции может существенно изменяться | Ежемесячно с разбивкой по декадам |
Программа на следующий месяц составляется и выдается между 20-м и 25-м числом, что позволяет оперативно подготовиться к ее выполнению. Корректируются планы в период с 2-го по 4-е число планируемого месяца после выяснения окончательных результатов выполнения заданий за предыдущий месяц.
Вопрос о том, кто должен составлять, оформлять, утверждать и передавать цехам планы ОПП, решается на предприятии в зависимости от его организационной структуры. Широко применяемые варианты составления оперативно-производственных программ представлены в табл. 24.
Система оперативно - производственного планирования
На предприятиях массового производства основной формой движения предметов труда является поток. Для таких предприятий (цехов, участков) характерны высокий уровень специализации рабочих мест, постоянное закрепление за рабочими местами и участками определенных операций, деталей, узлов, что позволяет планировать запуск и выпуск по каждому наименованию деталей в соответствии с их потребностями для бесперебойного обеспечения процесса сборки изделий на конвейере. Поскольку заготовки, детали и узлы передаются с операции на операцию, с одной поточной линии на другую, движение деталей в соответствии с технологическим процессом должно строго регламентироваться во времени, определяться ритмом потока.
Таблица 24
РАСПРЕДЕЛЕНИЕ ФУНКЦИЙ ПО СОСТАВЛЕНИЮ ОПЕРАТИВНО-ПРОИЗВОДСТВЕННЫХ ПРОГРАММ
Этап программ | Суммарное задание | Детализированное задание | ||
Объем выпуска продукции | График выпуска продукции | Программа в номенклатуре | Календарный график выпуска продукции | |
Разработка и оформление общезаводской программы | пэо | пэо | пэо | пдо |
Утверждение общезаводской программы | Руководитель предприятия | |||
Разработка и оформление цеховых программ | пэо | пдо | пдо | пдо |
Утверждение цеховых программ | Руководитель предприятия | Главный Инженер Предприятия риятия | ||
Выдача заданий цехам | пэо | пдо | пдо | пдо |
Корректировка плана | пэо | пдо | пдо | пдв |
Примечание. ПЭО — планово-экономический отдел; ПДО — производственно-диспетчерский отдел; ПДБ — планово-диспетчерское бюро цеха (или участка).
На предприятиях с серийным типом производства номенклатура изготовления изделий более или менее стабильная, изделия выпускаются в достаточной мере равномерно. На каждом рабочем месте обрабатываются, как правило, детали нескольких основных наименований. В этих условиях одним из важнейших факторов ритмичности производства и повышения производительности труда является партионная организация производства.
На предприятиях с единичным типом производства постоянно изменяется закрепление деталей за участками, цехами, что значительно усложняет как межцеховое, так и внутрицеховое планирование, приводит к неравномерной загрузке оборудования по видам работ. В этих условиях обычно применяется последовательный вид движения деталей, что вызывает их продолжительное межоперационное и межцеховое пролеживание. Одно из основных требований, предъявляемых к оперативно-производственному планированию в единичном производстве, — рациональная организация движения предметов труда в процессе изготовления определенного изделия.
Система ОПП, представленная в табл. 25, с незначительными видоизменениями применяется на большинстве предприятий. Система по-детального планирования предполагает составление жестких часовых и суточных графиков загрузки рабочих мест, выпуска деталей и подачи их на следующую операцию. Система комплектного планирования предусматривает изготовление и сдачу комплектов деталей, необходимых для сборки узла или изделия. При этом детали группируются в узловые комплекты из расчета подачи комплектов к началу сборки соответствующих узлов.
Таблица 25
ОСНОВНЫЕ СИСТЕМЫ ОПЕРАТИВНО-ПРОИЗВОДСТВЕННОГО ПЛАНИРОВАНИЯ
Показатель | Производство | ||||
массовое | крупносерийное | среднесерийное | мелкосерийное | единичное | |
Применяемые системы планирования | Подетальная | Машинокомплект, непрерывное подетальное планирование | Машинокомплект, сетевое планирование | Машинокомплект, комплектно-узловое, сетевое планирование | |
Планово-учетные единицы | Деталь | Машинокомплект, условное изделие, деталь | Машинокомплект | Машинокомплект, узловой комплект | |
Планово-учетный период | Час, смена | Смена, сутки | Сутки, декада, месяц | Декада | Месяц |
Календарно- плановые нормативы | Такт запуска-выпуска | Такт запуска-выпуска, размеры партий, периодичность повторения и продолжительность производственного цикла | Размеры партий, периодичность повторения и продолжительность производственного цикла | Продолжительность производственного цикла, нормативы сроков опережения | |
Основание для составления сменно-суточных заданий | План-график работы поточной линии | План-график работы поточной линии, стандарт-план работы участка | Декадное, месячное задания | Декадное задание | Месячное задание |
В рассмотренной системе ОПП при многих ее достоинствах есть один существенный недостаток: она очень трудоемка, даже с учетом применения вычислительной техники, осуществления операции по увязке работы всех основных цехов в целях обеспечения ими ритмичного выпуска продукции.
